Mustikkavuoren pienoiskivääriradan kunnostushanke 2024-2026

Ähtärin Seudun Ampujat ry haki EU:n maaseuturahaston 2023-2027 hankerahoitusta Kuudestaan ry:ltä elokuussa 2024. Hanke sai myönteisen päätöksen 20.11.2024.  Hankkeen kokonaiskustannus on 57 049,73 euroa, josta 37 082,32 euroa on julkista rahoitusta (EU 15 945,39 eur, valtio 13 720,47 eur ja kuntaraha Leader-ryhmältä 7 416,46 eur).

Hankkeen kuvaus:

Ähtärin Mustikkavuoren ampumarata on vuonna 1994-1995 rakennettu Ähtärin Seudun Ampujat Ry:n ylläpitämä pienoiskivääri ja pistoolirata. Hankkeessa rakennetaan pienoiskivääriradalle uudet taululaitesuojat pienoiskiväärin ja liikkuvan maalin taululaitteille, hankitaan nykyaikaisia elektronisia taululaitteita sekä rakennetaan luodinkeräysjärjestelmät. Hankkeen tavoitteena on radan käyttöiän jatkaminen ja ympäristövaikutusten pienentäminen lyijyn osalta. Hankkeesta hyötyvät urheiluampujat, reserviläiset sekä paikalliset metsästäjät. Hankkeen toteutusaika on 2024-2026.

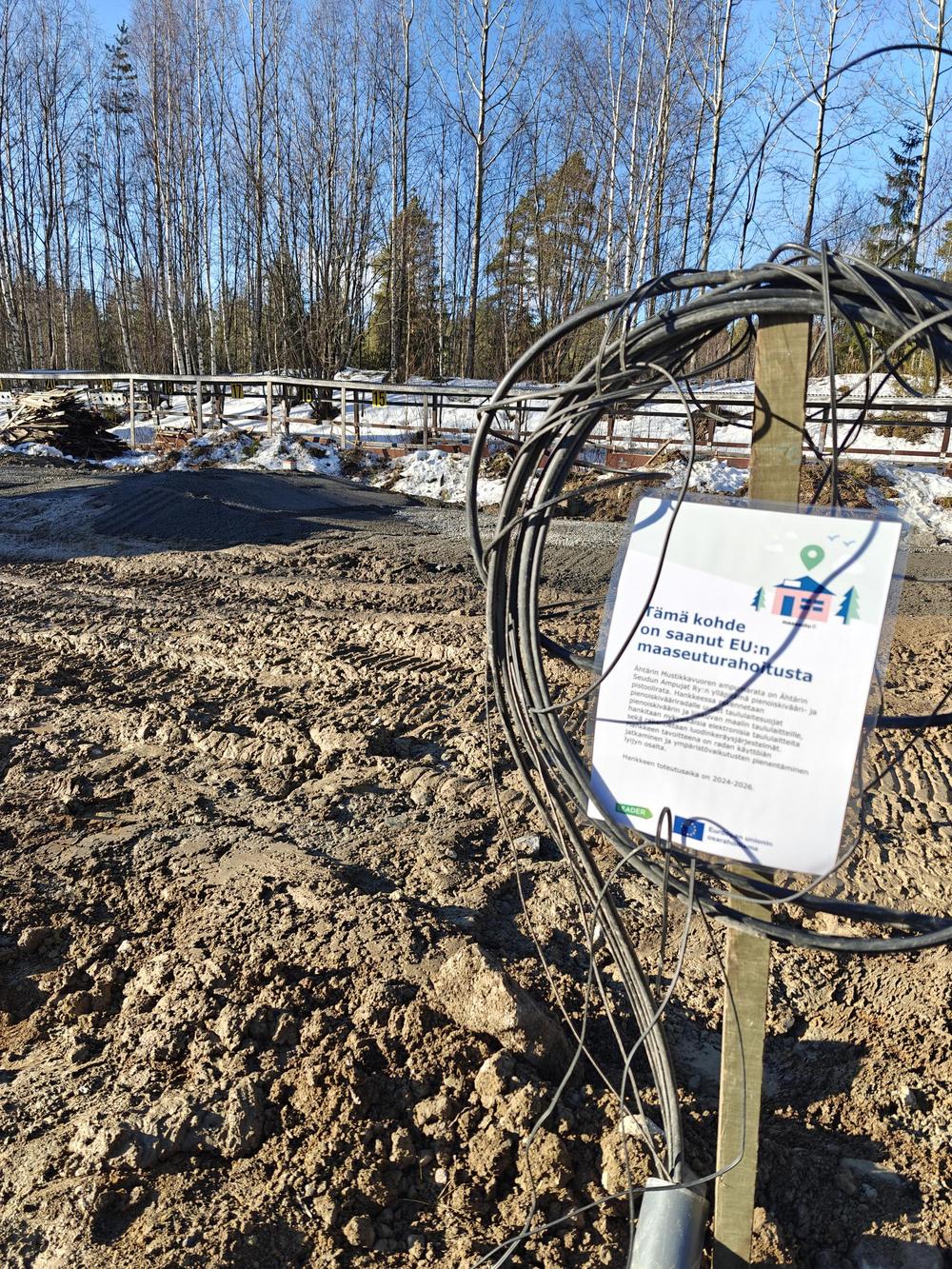

Hankekortti löytyy täältä

Hankkeen taustoja:

Ähtärin Seudun Ampujat ry sai keväällä 2024 Töysän Säästöpankkisäätiöltä avustuksen neljän elektronisen SIUS taululaitteen hankintaa varten. Seuralla on jo ennestään kuusi SIUS taululaitetta. Kun pienoiskivääriradan vanha näyttölaitesuoja kärsi talvella 2023-2024 lumen ja roudan aiheuttamista vaurioista, oli selvää, että täytyy tehdä ratkaisuja myös sen uudistamiseksi. Tästä syntyi ajatus, että luomme taululaitehankinnan ympärille laajemman  kunnostushankkeen. Taululaitteiden hankkiminen jätettiin "odotustilaan" ja laadittiin suunnitelmat merikontteihin perustuvasta taululaitesuojasta Jalasjärvellä toteutetun ratkaisun inspiroimana. Kuudestaan Ry näytti hankkeelle vihreää valoa ja ELY:n laillisuustarkastuksen jälkeen käärittiin hihat.

Hankkeen eteneminen

Purkutyöt

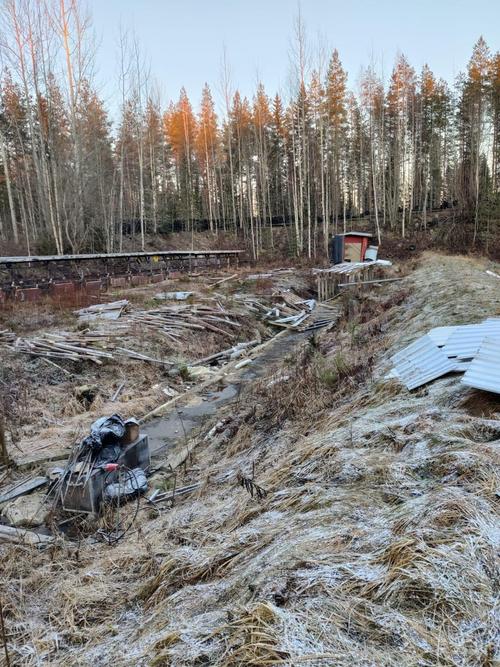

Työt alkoivat marraskuun 2024 lopussa vanhan näyttösuojan purkamisella. Sitä ennen pahvitaululaitteet oli jo siirretty pois. Näyttösuoja alkoikin olla jo huonokuntoinen eikä olisi kestänyt yhtään runsaslumista talvea.

Helmikuun maanrakennustyöt

Maanrakennustöiden valmistelu alkoi 5.2.2025 auraustöillä, jotta kenttä saatiin jäätymään. Myös konteille aurattiin varastointialue. Lauhana pysyneeseen talveen saatiin onneksi pieni pakkasjakso, jotta ampumarata-alue saatiin kantamaan murskekuljetuksia.

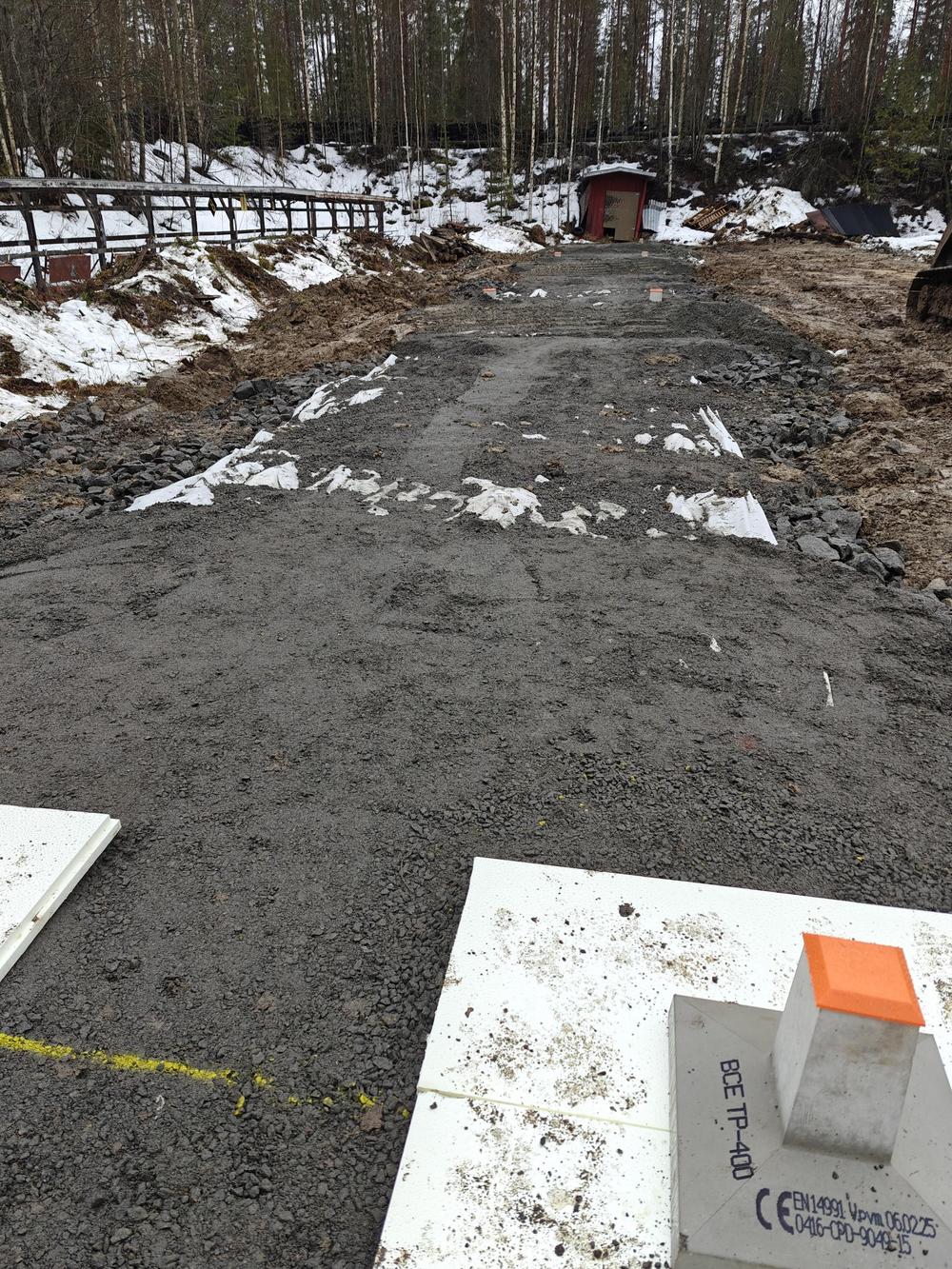

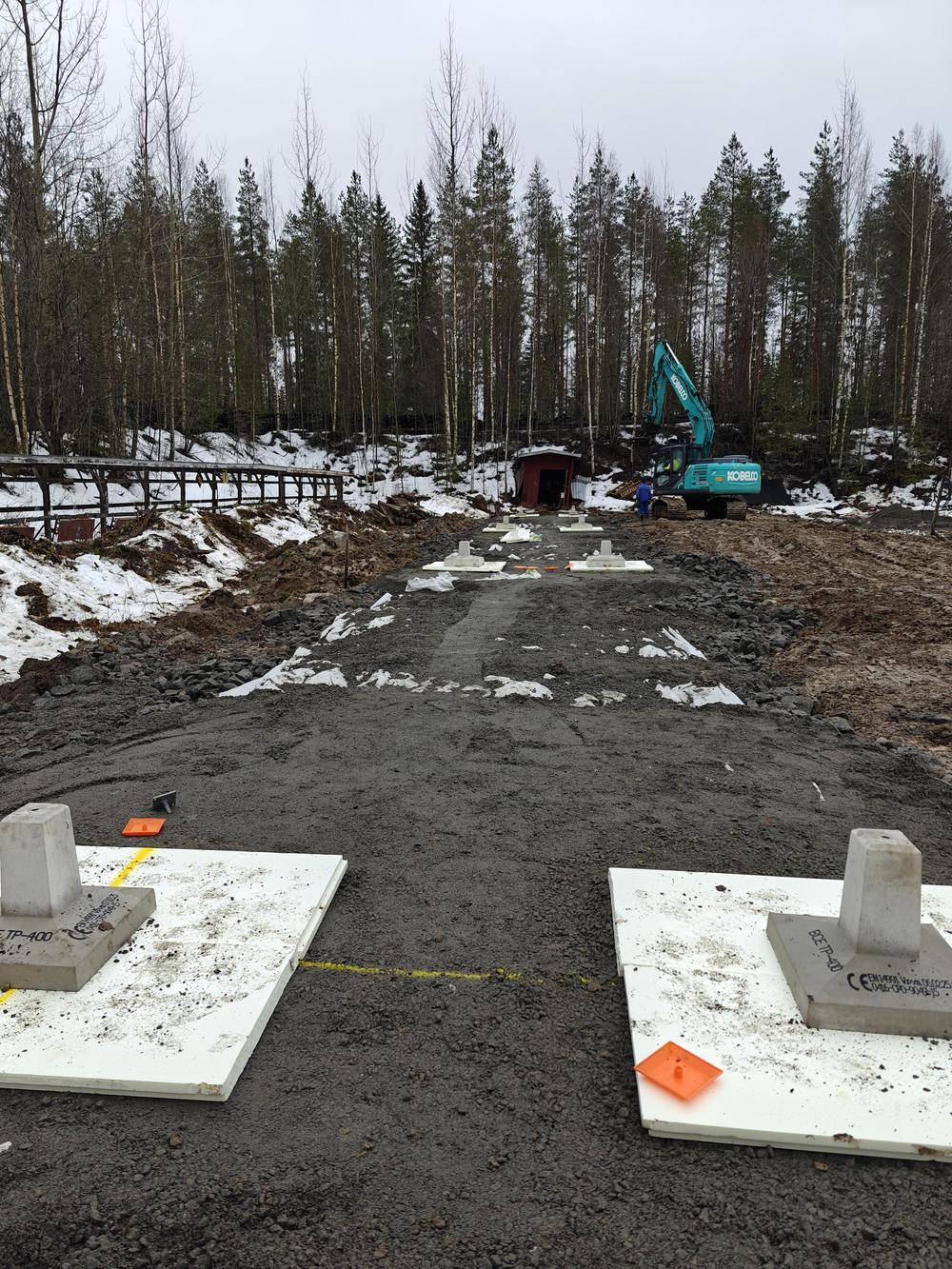

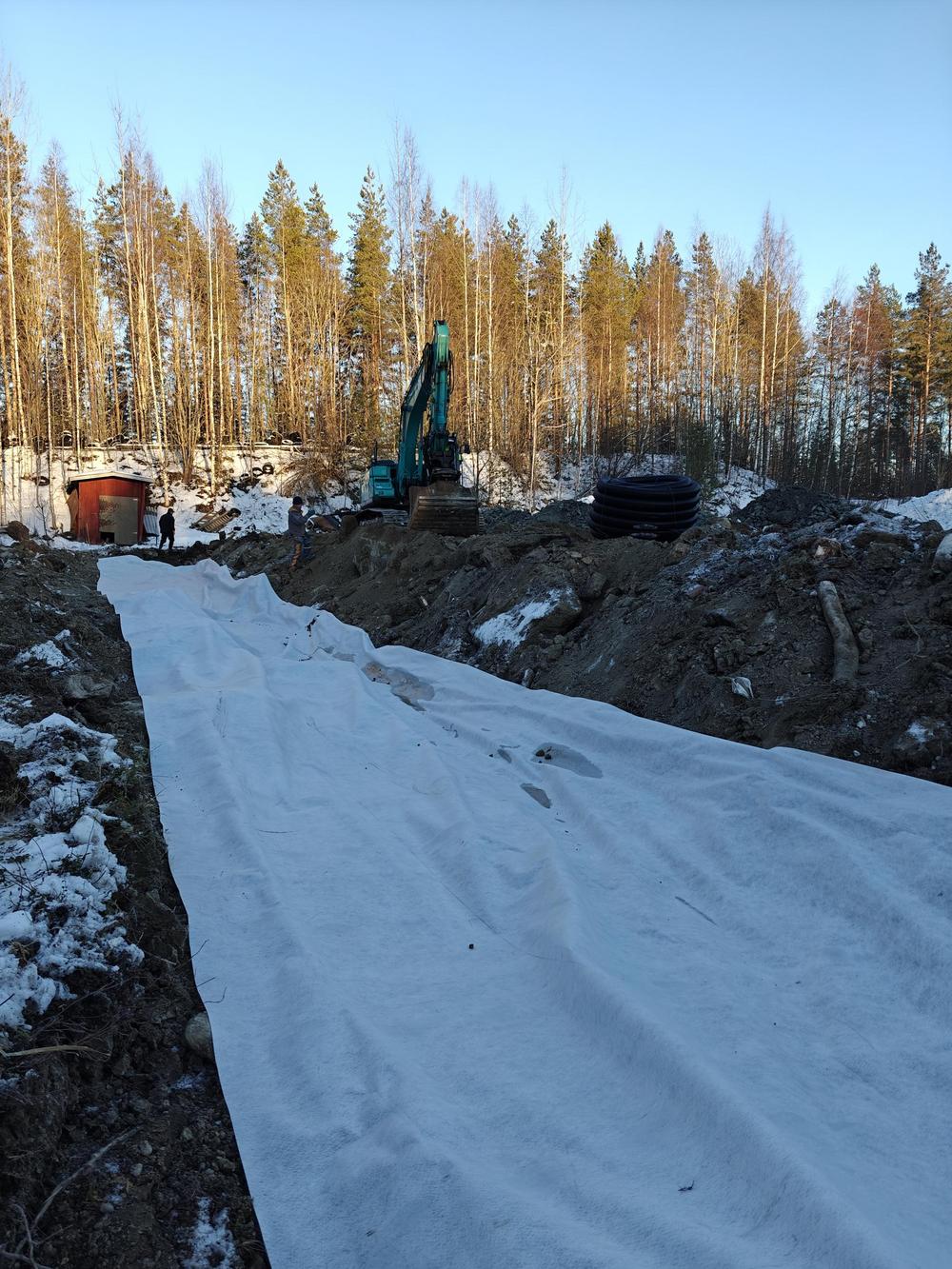

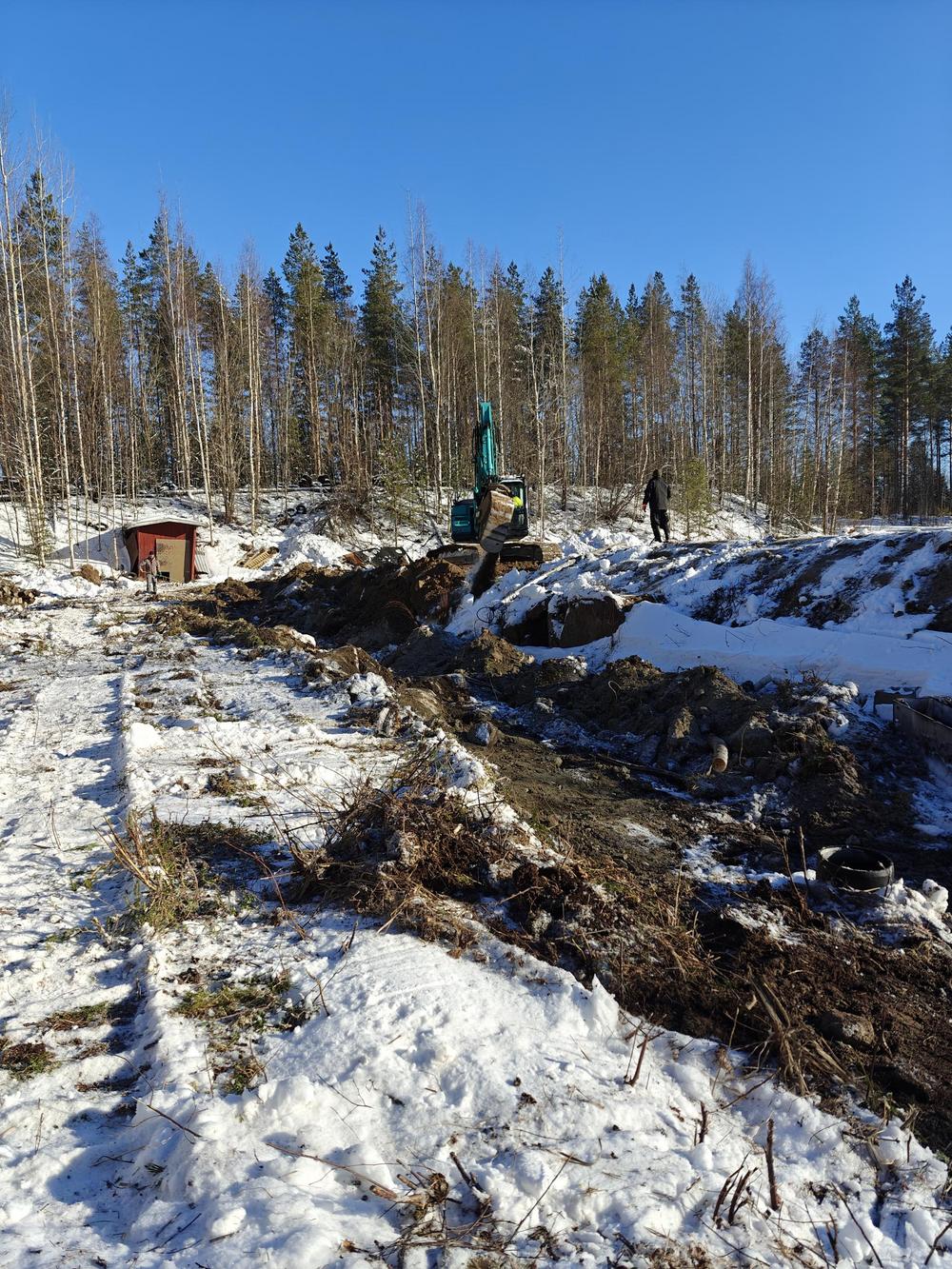

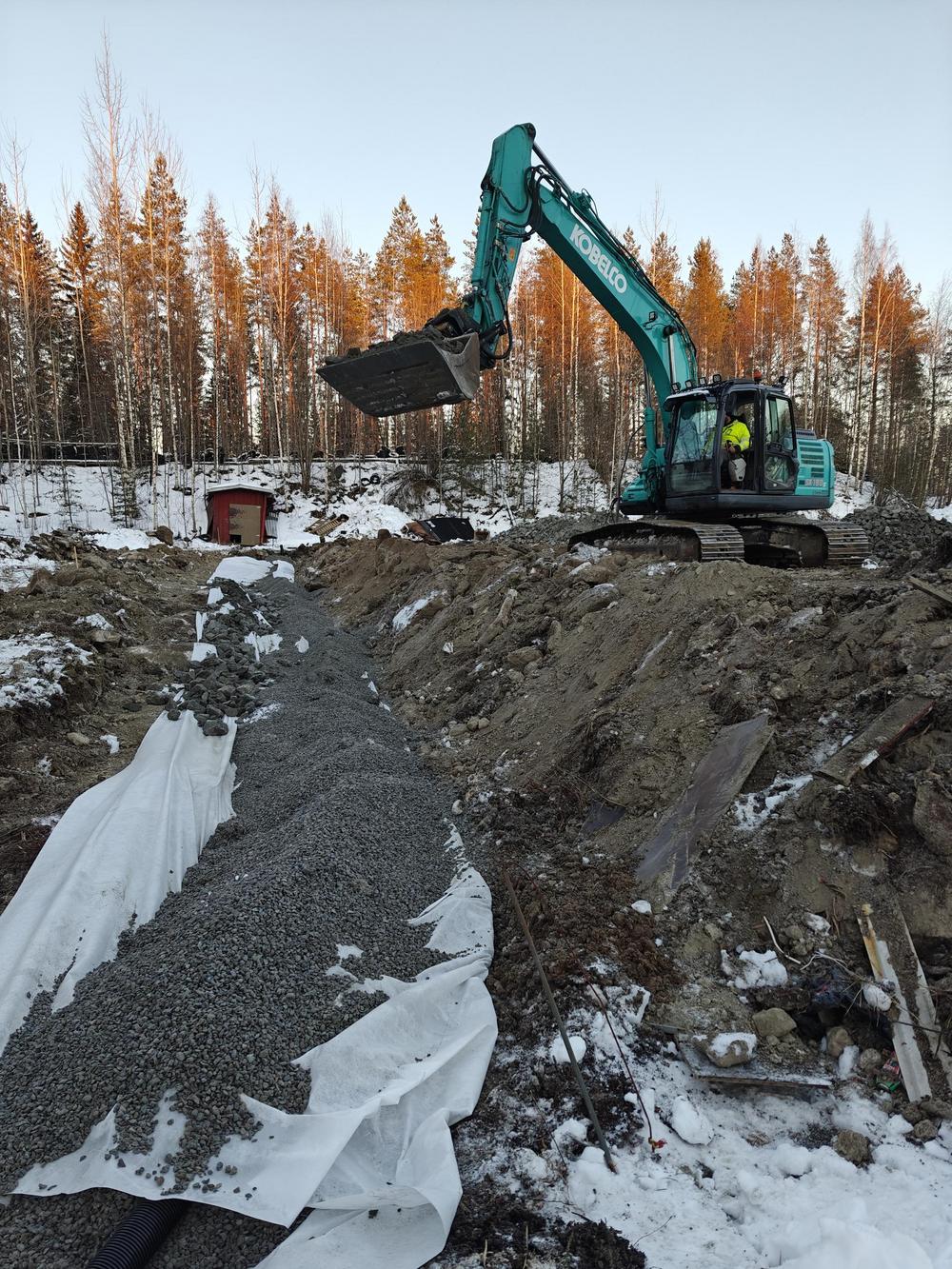

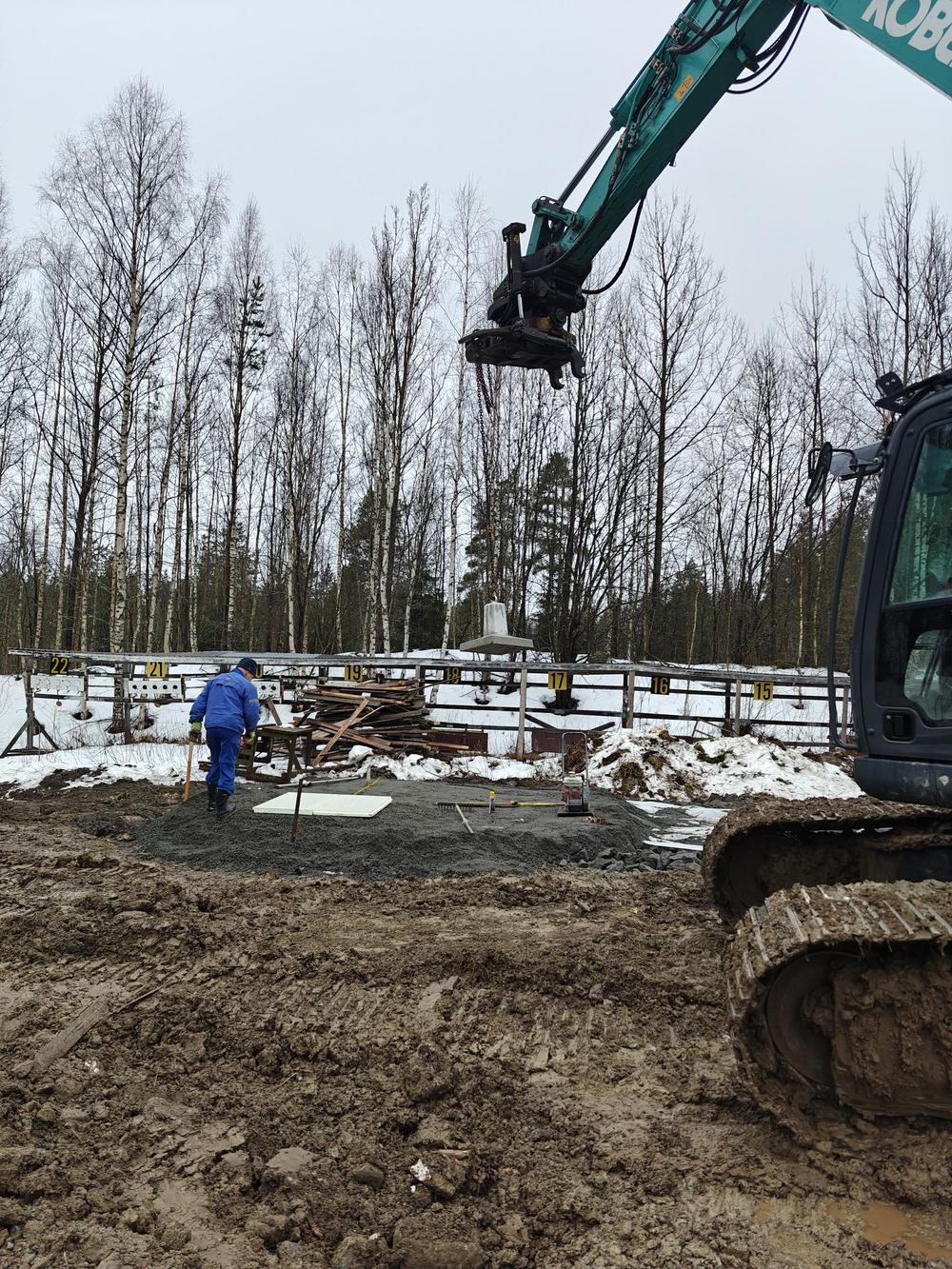

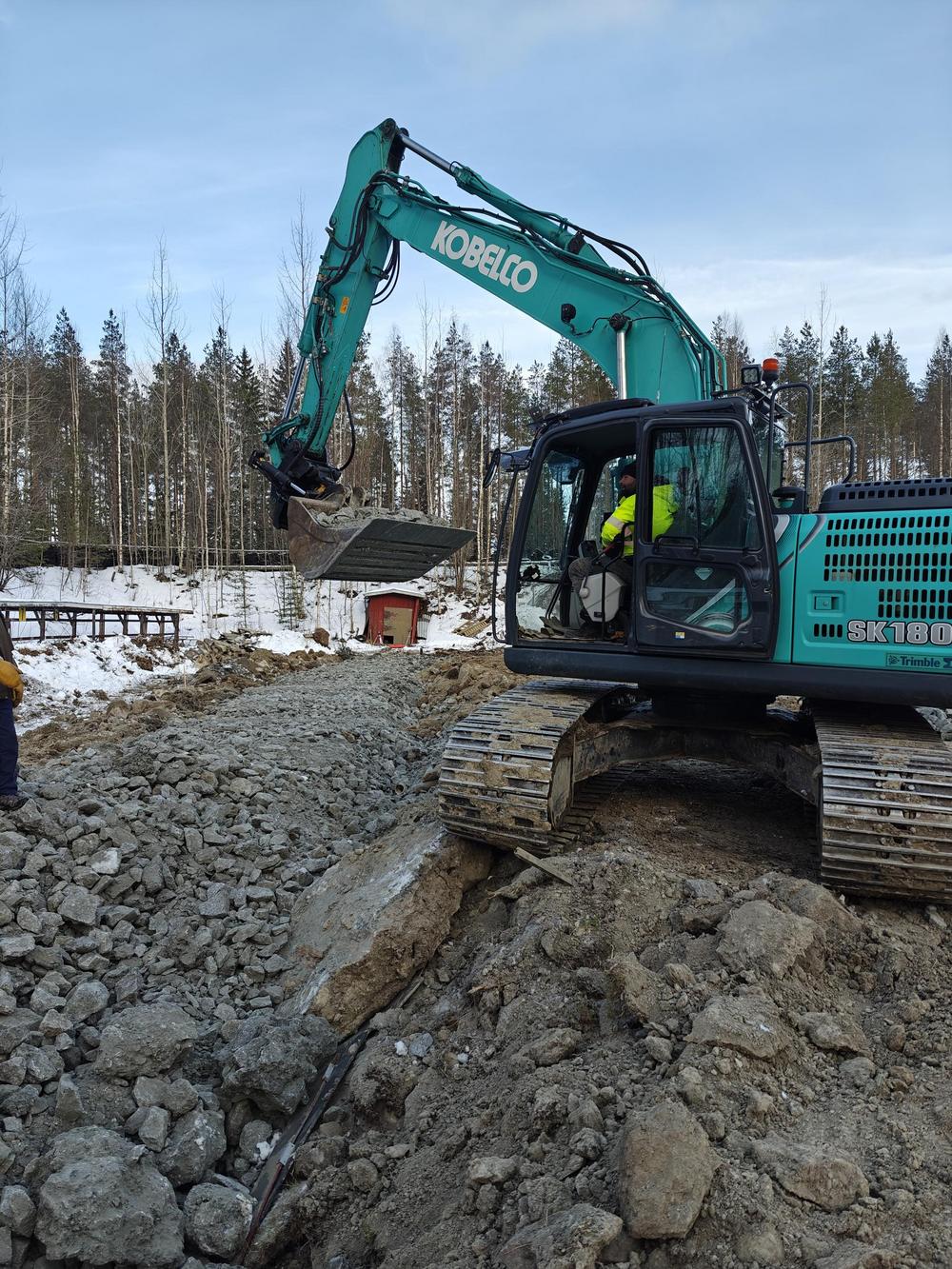

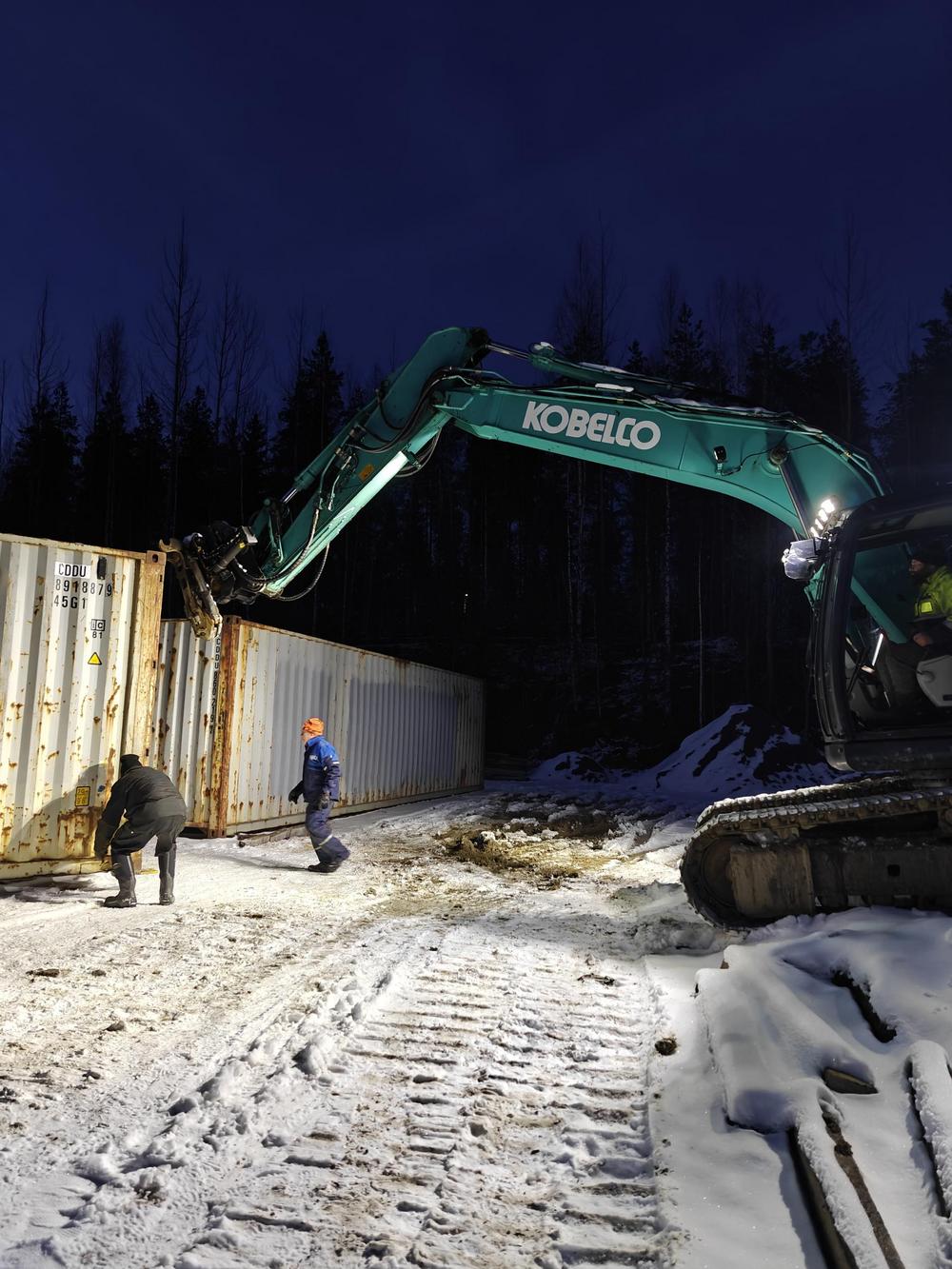

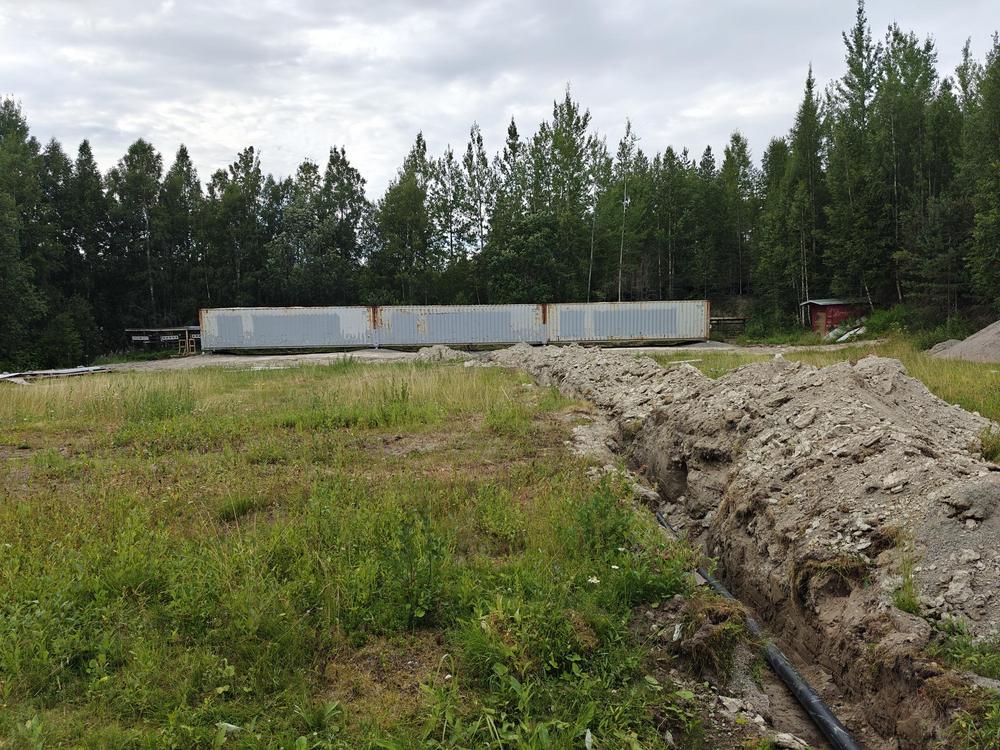

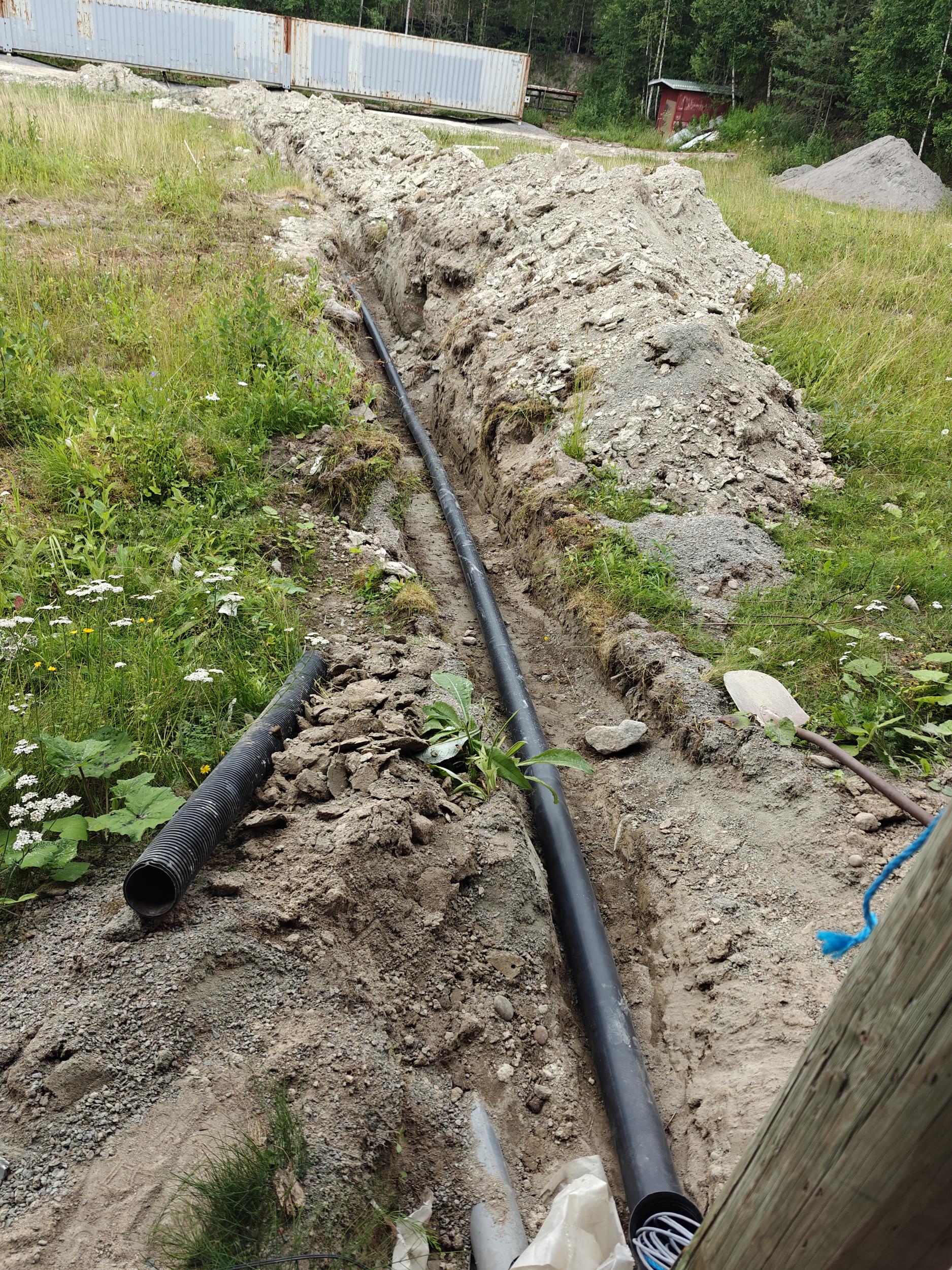

Kaivinkone pääsi töihin 19.2.2025. Vanhan näyttösuojakaivannon pohja kaivettiin sulaan maahan saakka ja etuvallia madallettiin. Kaivannon pohjalta tuli kallio paikoin esiin, mutta salaoja saatiin siitä huolimatta asennettua. Kaivanto täytettiin kalliomurskeella suunniteltuun korkoon ja peruspilarit saatiin paikoilleen 27.2.2025. Maanpintojen viimeistelyt jäävät kesälle, kun maat kuivahtavat.

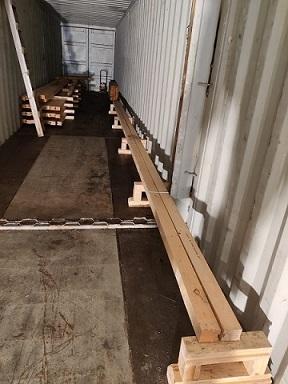

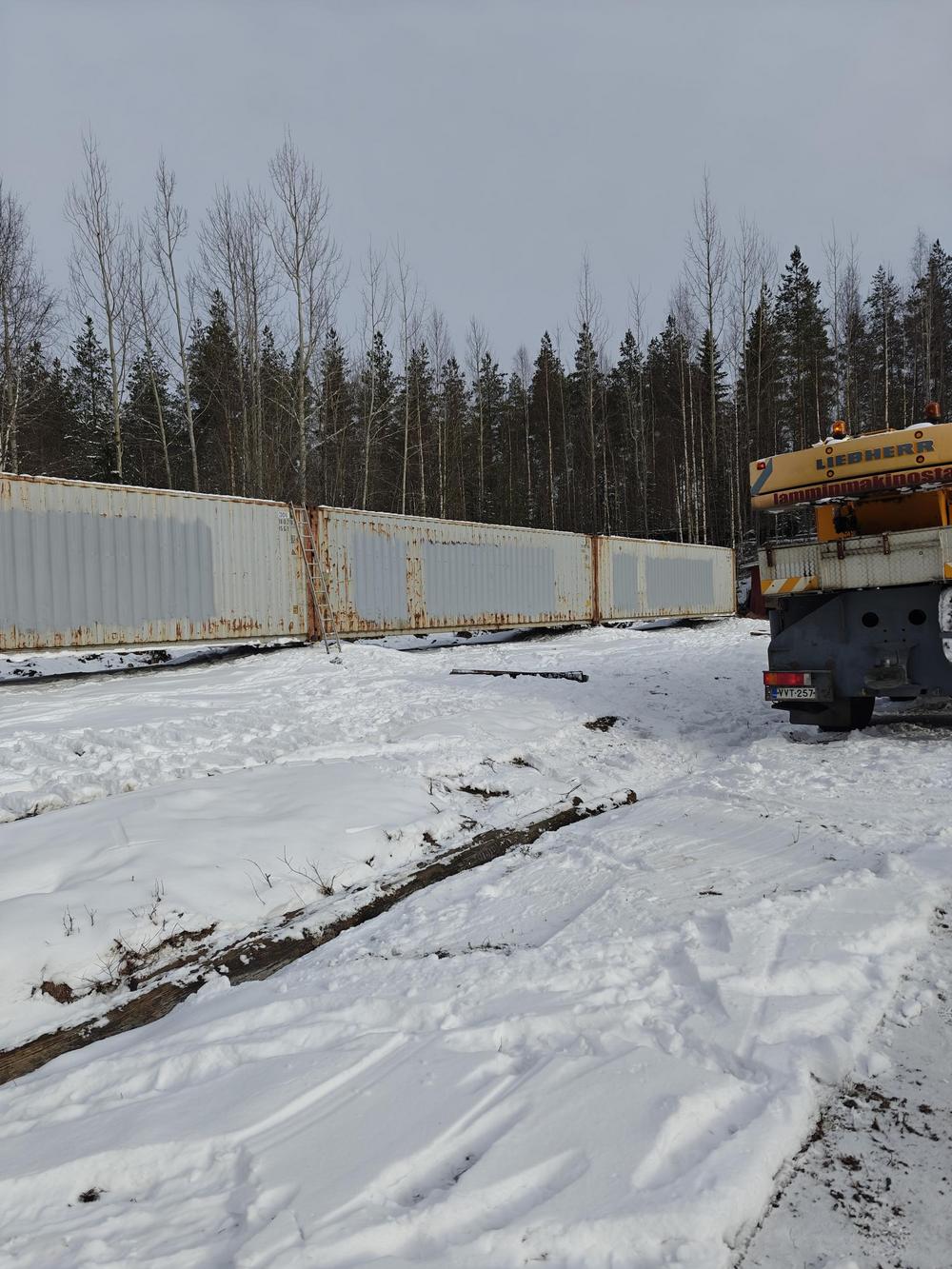

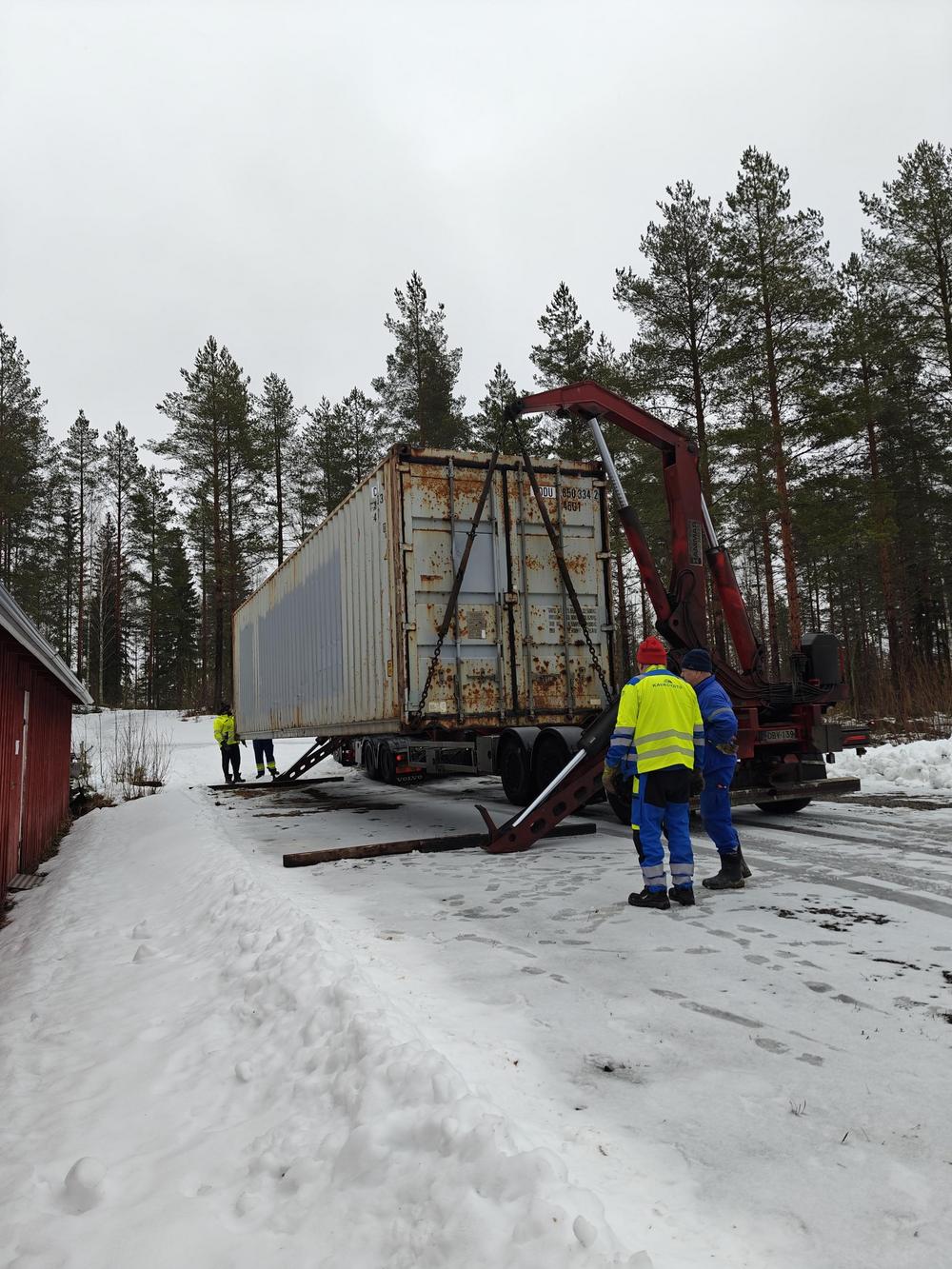

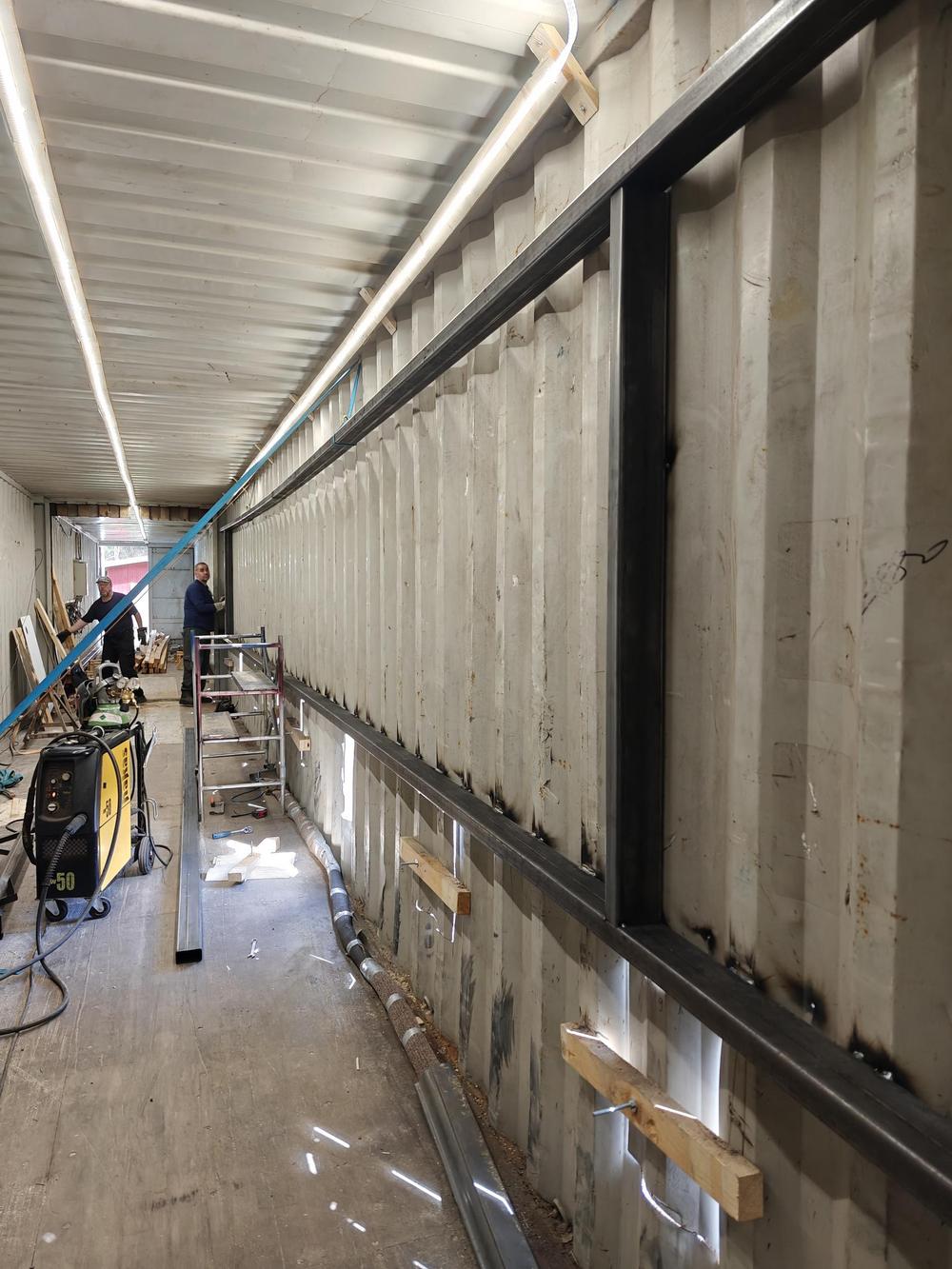

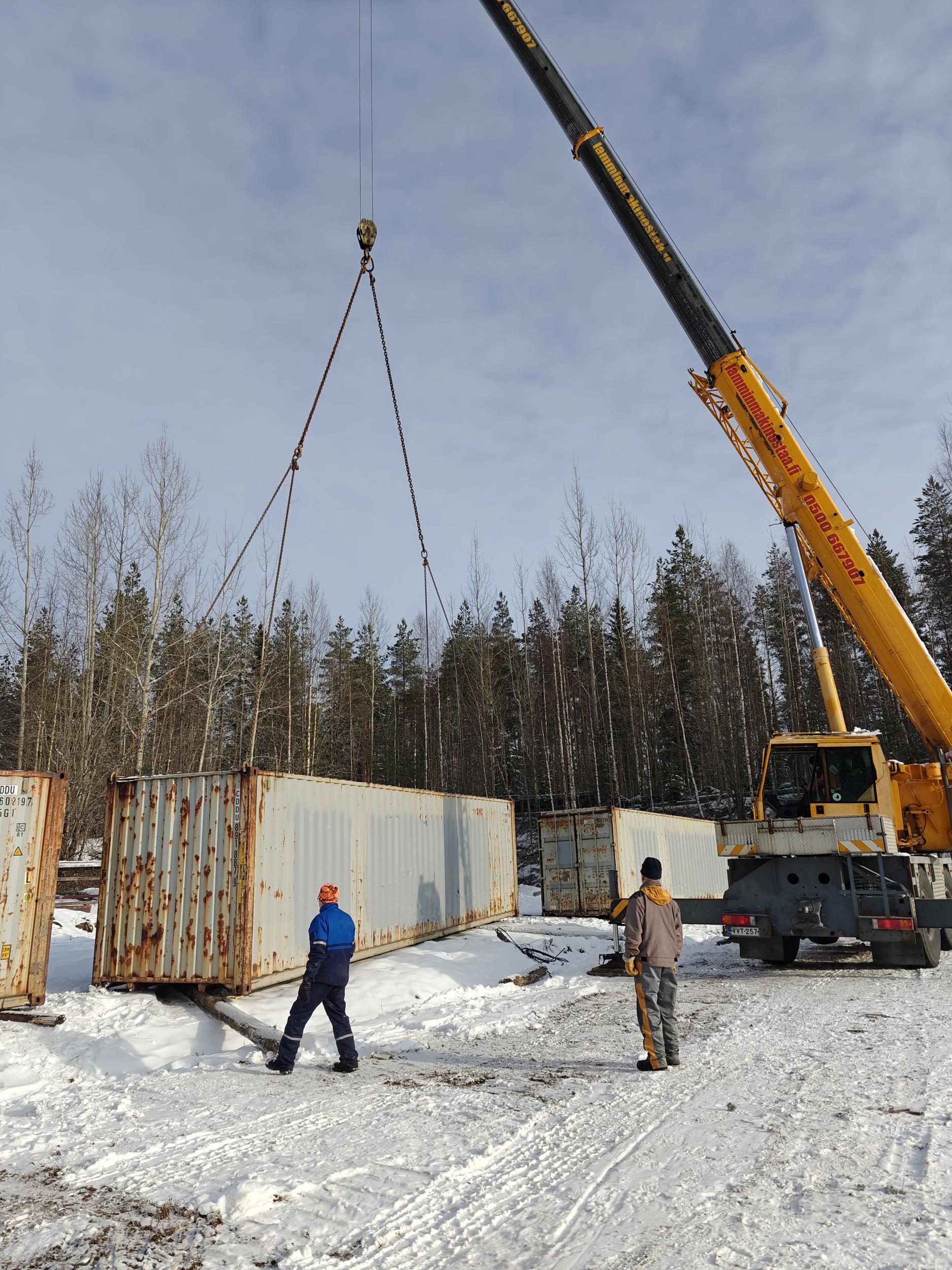

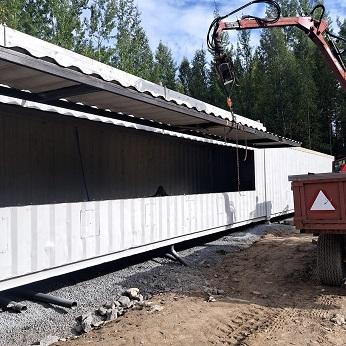

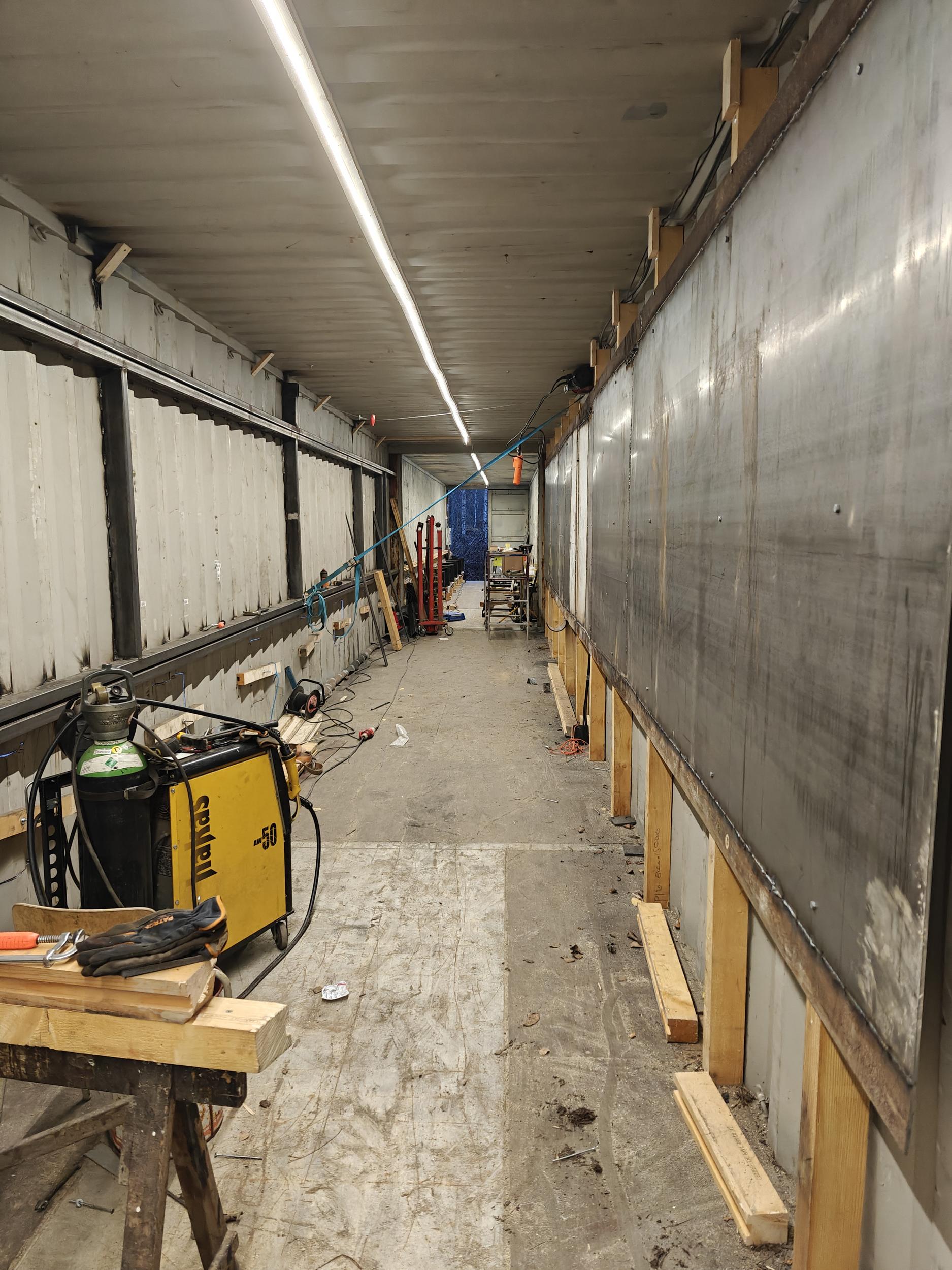

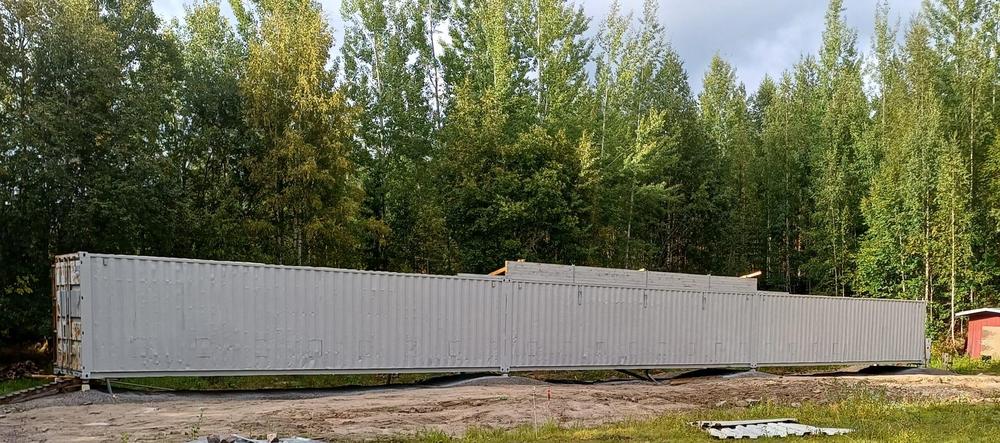

27.2.2025 saatiin myös merikontit Raumalta paikan päälle odottamaan työstämistä. Merikontteihin tehdään aukotukset taululaitteita varten ja poistetaan päätyjä niiden yhteen liittämistä varten.

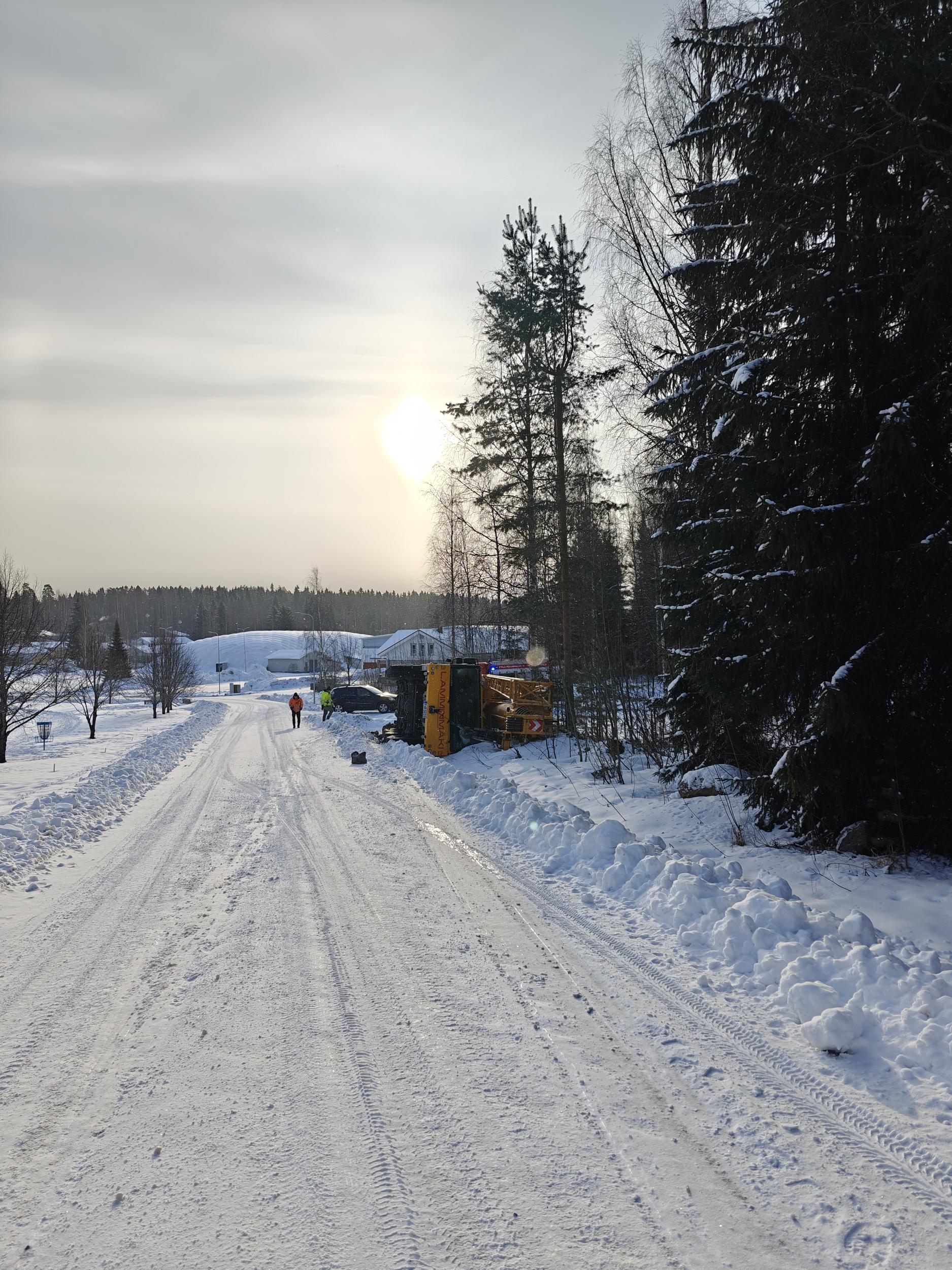

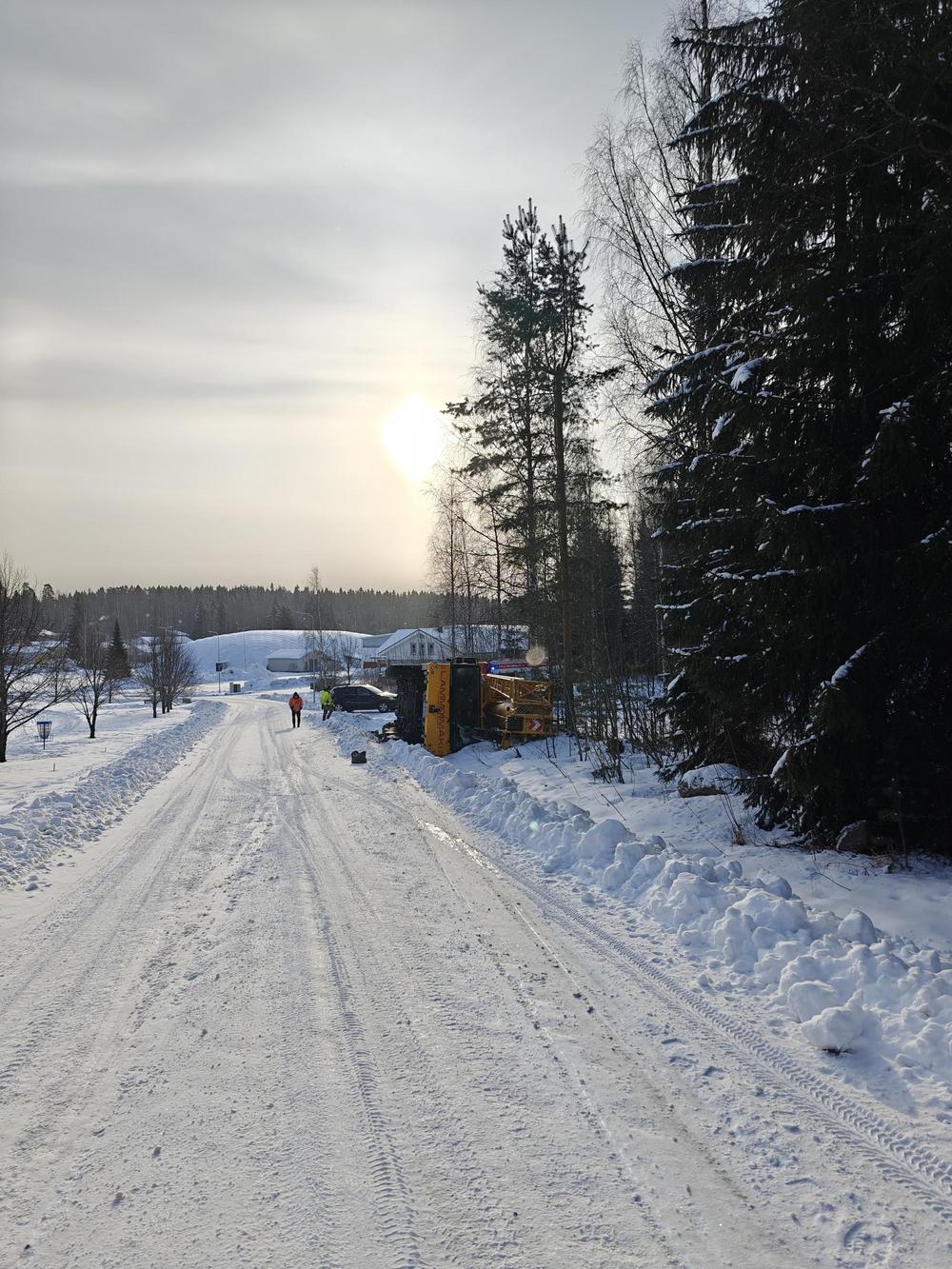

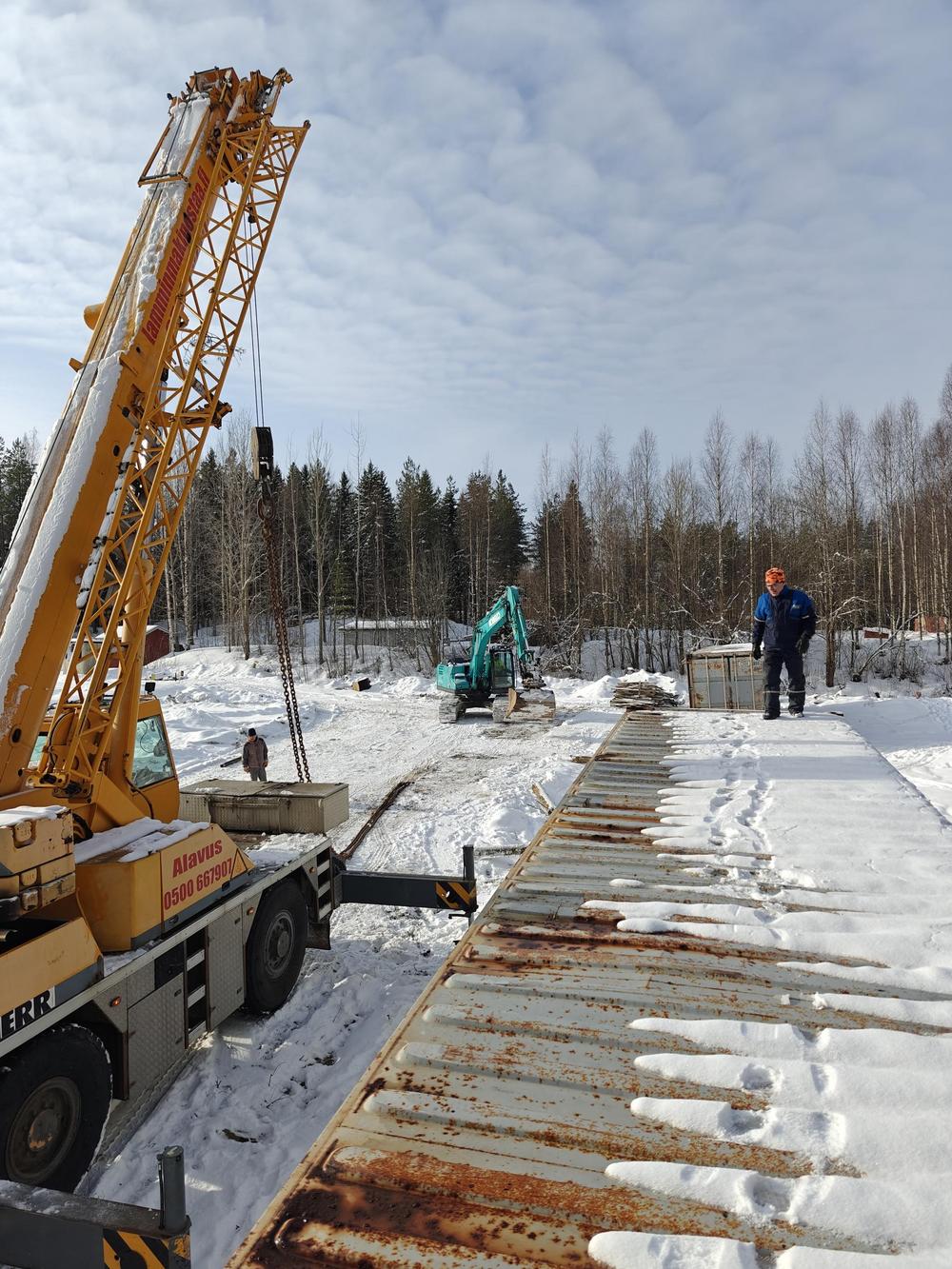

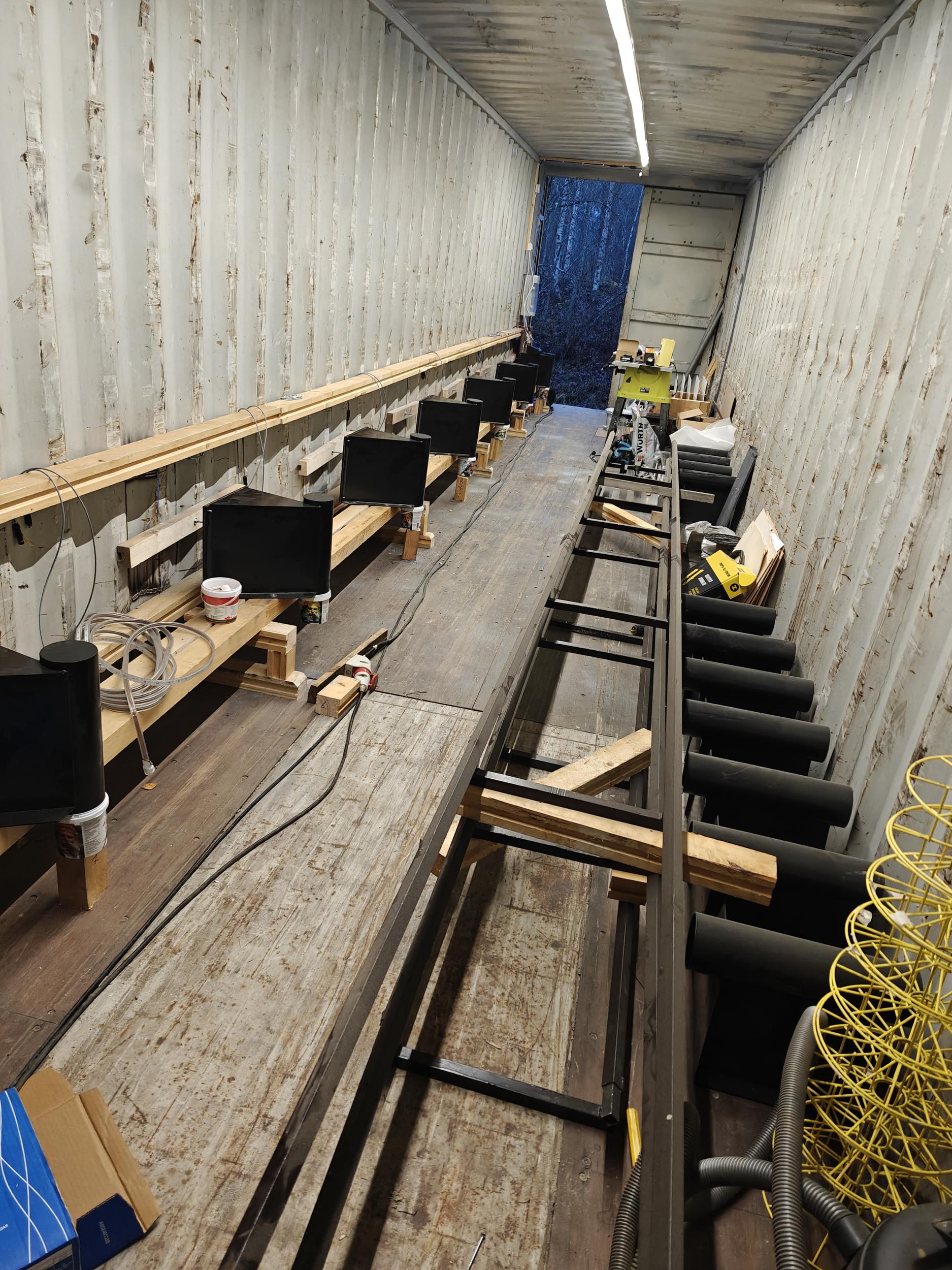

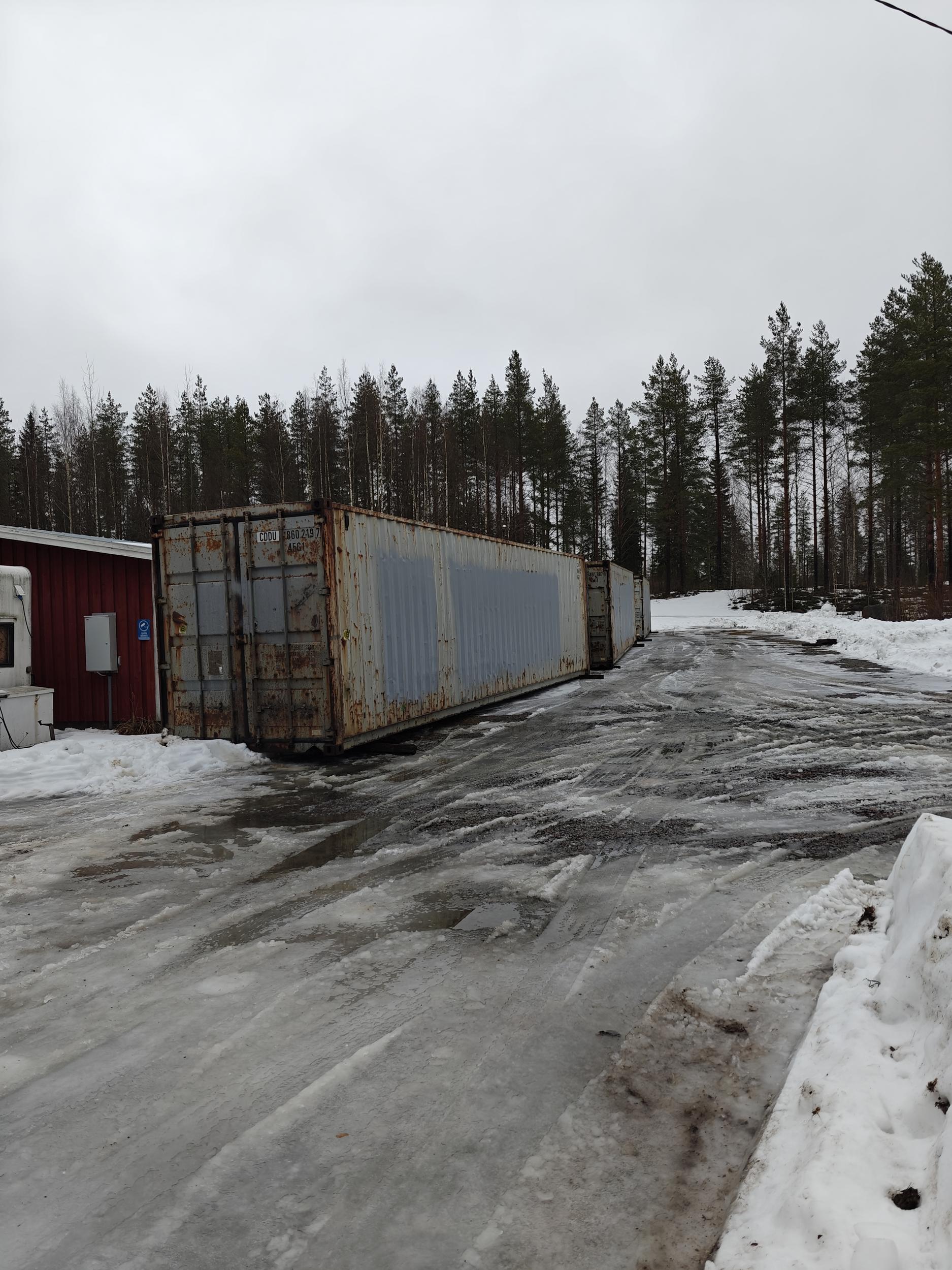

9.3.2025 kontit hilattiin kaivinkoneen avustuksella ampumakatoksen takaa lähemmäs lopullista sijoituspaikkaa. 13.3.2025 kontit nostettiin perustuksille nosturiautolla. Ensimmäinen nosturiauto ei päässyt paikalle vaan luisti viimeisessä mäessä kyljelleen ojaan. Henkilövahingoilta onneksi vältyttiin ja saimme toisen nosturiauton paikalle hoitamaan nostot suunnitelman mukaan.
